朱昌鎮郝官村寨一至六組污水處理工程



自評報告









施工單位:武漢市湘漢廣告裝飾工程有限公司

日  期:2021 年 3月 1日

前言

本單位工程已按設計及建設單位要求完成建設任務,工程檔案資料已整理齊全,具備單位工程驗收條件。自查依據《城市污水處理工程質量驗收規范、給水排水管道工程施工及驗收規范、《建筑工程施工質量驗收統一標準》、《屋面工程質量驗收規范》、建筑地基基礎工程施工質量驗收規范、設計施工圖紙、施工招投標問價及施工承包合同進行。

一、單位工程概況

(一)單位工程名稱、參見單位及位置

1、單位工程名稱朱昌鎮郝官村寨一至六組污水處理工程

2、項目地址:位于觀山湖區朱昌鎮郝官村一至六組。

3、合同金額:2480000.00元 。

4、計劃工期:120(日歷天)。

5、參見單位

建設單位:貴陽市觀山湖區朱昌鎮人民政府

設計單位:廣西富盟工程設計有限公司

監理單位:貴州驊輝建設工程項目管理有限公司

施工單位:武漢市湘漢廣告裝飾工程有限公司

(二) 單位工程主要建設內容

主要建設內容:

(1)溝槽開挖道路瀝青層切割破碎、混凝土路面切割破碎、鋼筋溝蓋板混凝土路面切割破碎、堅石開挖破碎、碎石回填土開挖等

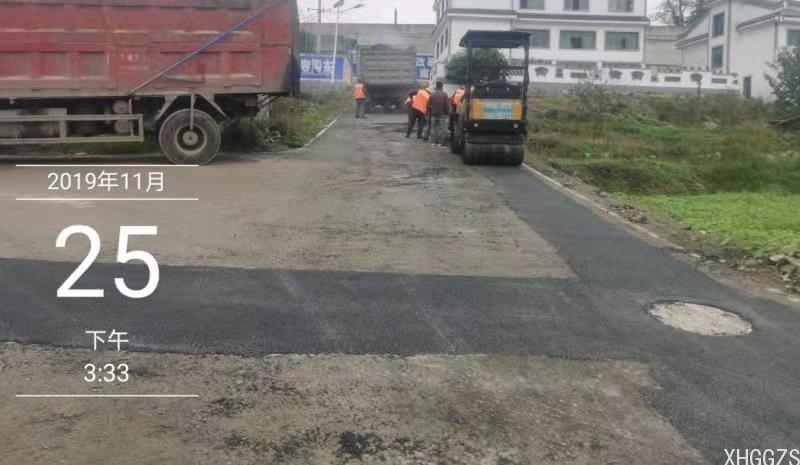

(2)管道安裝回填人工清理找平、細沙墊層回填、管道安裝(DN300/DN200/DN80鍍鋅鐵管)、細沙回填密實、粗砂回填密實(或混凝土管道包封)、C20混凝土、瀝青路面鋪設等

(3)檢查井砌筑、檢查井內壁抹灰等。

(4)新建管理房以及一體化提升泵站一座,污水量約為110m3/d。

二、單位工程建設過程

1、開工及完工時間

本工程于20201220日開工,2021年3月1日全部完工。

2、施工過程質量管理控制:

我公司嚴格以設計圖紙為依據,嚴格按照相關標準進行質量控制,分部分項工程均按審批的施工組織設計和專項方案進行施工,嚴格執行工序工藝、施工規范、工序報驗和報驗程序,施工過程中與監理及時溝通,緊密配合,精心組織、細心管理。整個施工過程質量始終處于受控狀態,施工過程中,我們對重點、關鍵點進行了如下控制:

(1)在分項、分部施工前,各個施工班組進行技術交底。施工過程嚴把工程質量關,施工過程實行三檢制度,班組自檢、互檢、交接檢。在此基礎上,由項目部檢查、抽查,組成了一個完整的質量檢查體系。在各種檢查中發現質量問題及定人、定時、定措施進行整改。項目部驗收合格后再報請監理和業主單位驗收。在隱蔽工程前,由監理人員檢查驗收合格后才進行隱蔽。對不符合要求的分部分項工程堅決返工。

(2)材料質量的控制

我公司在進行材料采購,按照設計要求參數選定,先將樣品經甲方現場代表和監理工程師認可后,才進行采購。材料進場時必須同時有出廠合格證明,并經甲方代表、監理工程師會同施工單位根據材料采購合同進行驗收?,F場由監理工程師驗收合格后才使用到工程中去,嚴禁不合格材料用到工程中去,保證了工程的質量。

選用滿足設計規格的混凝土、混凝土實心磚、熱軋帶肋鋼筋、(熱鍍鋅)焊接鋼管、HDPE雙壁波紋管DN200、DN300管、復合井蓋、石油瀝青、玻璃鋼泵站筒體等均滿足設計要求,在進場前樣品已經過設計、監理和甲方現場檢驗。并及時做好材料報驗資料。

3、安全文明施工管理

施工中始終貫徹執行“安全第一,預防為主”的方針,對進場工人及時進行安全教育,簽訂安全用工合同。各分部分項工程開工前,先對班組工人進行了安全技術交底,施工中嚴格按照報批的安全施工方案施工,不定期的落實檢查、整改和完善各種安全措施。在工地不論天氣、何時何地、何種原因都必須佩帶安全帽、安全繩等安全用具。從源頭上杜絕“違章指揮,違章作業”現象的發生。在施工過程中做到了安全生產、文明施工,該工程沒有發生大小安全事故。

三、完成的主要工程量

單位工程污水管網建設:

1. 新建污水管DN300長度為882.60米;DN200長度為1688.20米;DN110長度為2964.20米,DN80鍍鋅鐵管887.30米。污水檢查井136座,方井23個。溝槽土方開挖:2960.53m3 、溝槽石方開挖:488.89m3 、檢查井土方開挖:622.62m3 、檢查井石方開挖:130.30m3。道路切割破碎:4905.65m2。等

2. 新建管理房以及一體化提升泵站一座,污水量約為110m3/d,按照合同約定已完成全部工程量內容。                                                四、工程隱蔽驗收情況

(1)工程隱蔽驗收工程外觀質量評定

我單位在分部分項工程施工過程中,及時與現場監理人員進行溝通對接,并對土石方與地基處理(溝槽開挖、溝槽回填、泵站基坑開挖及回填)、管道主體結構(管道基礎、管道接口連接、管道鋪設)、管道附屬物(檢查井)等進行隱蔽驗收。在驗收中,監理單位提出的實體質量、進度及保證資料問題已經全部整改完畢,并報請監理單位和建設單位進行了現場收方。

整個污水管網建設工程以及一體化提升泵站外墻、管理房房屋面、裝飾裝修等分項工程進行了觀感檢查,觀感效果較好。我公司對本單位工程外觀質量評定結果為合格。

)單位工程質量等級評定

根據相關驗收規程對該單位工程進行驗收,中間產品質量及原材料質量全部合格,外觀質量評定合格,施工中未發生質量事故,施工質量檢驗資料基本齊全,我公司對朱昌鎮郝官村寨一至六組污水處理工程施工質量評定為合格。

項目負責人:李建剛

施工單位:湘漢廣告裝飾工程有限公司

    期:202131
